Отчёт о статусе проекта: пример и шаблон отчёта

Как подготовить отчёт о статусе проекта для заказчика: заполненный пример, пустой шаблон, проверка сведений команды и ручная сборка отчёта из задач Strive.

5

Отчёт о статусе проекта — адресованная заказчику сводка о подтверждённых результатах, текущем прогнозе и решении, которое требуется от получателя. Руководитель составляет отчёт на конкретную дату: перечисляет принятые результаты, показывает влияние возникшей проблемы и формулирует запрос с крайним сроком ответа. Заказчик должен понять, что команда уже передала, какое обязательство под угрозой и какой выбор позволит продолжить работу. Заполненный образец можно использовать как основу письма, а пустую форму — скопировать для своего проекта. Названия документов в учебном примере показывают вид подтверждения; в рабочем отчёте руководитель указывает доступные получателю источники приёмки и прогноза.

Как выглядит готовый отчёт о статусе проекта

Готовый отчёт о статусе проекта содержит короткую сводку для заказчика, подтверждённые результаты и адресованный запрос решения. Порядок чтения в рабочей модели статьи: состояние проекта → принятые результаты → влияние проблемы → требуемый выбор. Получатель видит причину обращения, прежде чем переходит к строкам отдельных результатов.

Проект «Запуск страницы заявки» — учебный пример. Все имена, даты, подтверждения и результаты вымышлены. CRM — система управления взаимоотношениями с клиентами; в примере интеграция передаёт заявки с новой страницы в эту систему. Таблица содержит целиком подготовленный текст отчёта для заказчика.

Краткая сводка. Статус красный: без решения заказчика согласованный запуск полного объёма 20 октября недостижим. Подтверждённый командой прогноз — 22 октября. Первый выпуск без CRM 20 октября предложен, но ещё не утверждён.
Проект: «Запуск страницы заявки». Получатель: заказчик Анна. Автор: руководитель Олег. Период: 8–14 октября 2026. Срез: 14 октября, 18:00, Ташкент. Все даты ниже относятся к октябрю 2026.
Принятые результаты: макет принят Анной 12 октября; форма протестирована Марией 14 октября. Интеграция с CRM не принята.
РезультатПлановая датаПодтверждённый фактТекущий прогнозПодтверждение
Макет страницы12 октябряПринят Анной 12 октябряРезультат принятПисьмо приёмки макета от 12 октября
Проверенная форма заявки14 октябряФорма протестирована Марией 14 октября; результат принятРезультат принятПротокол теста формы от 14 октября
Страница с передачей заявок в CRM20 октябряИнтеграция не принята; фактической даты приёмки нет22 октябряПодтверждение прогноза Игорем от 14 октября
Проблема и влияние: поставщик не передал тестовый файл. Без файла команда не может завершить проверку интеграции; полный запуск прогнозируется позже согласованной даты.
Следующее действие: Игорь получает тестовый файл у поставщика до 16 октября, 12:00, Ташкент. Получение файла не означает приёмку интеграции.
Запрос решения: Анна, до 15 октября, 18:00 выберите: согласовать запуск полного объёма 22 октября либо утвердить первый выпуск без CRM 20 октября. Без выбора команда сохраняет прогноз 22 октября и не объявляет исходный срок подтверждённым.
Следующий отчёт: 21 октября. При ответе заказчика или изменении прогноза руководитель направит обновление раньше.
Финансовые данные в этот пример не включены.

Рабочая схема чтения отчёта от состояния проекта к решению заказчика

Схема 1. Порядок чтения отчёта: от состояния проекта к решению заказчика.

Какую информацию дать в первой строке отчёта

В первой строке отчёта руководитель даёт состояние проекта и причину, существенную для получателя. Красный статус в образце связан с прогнозным срывом обязательства. Две принятые работы не отменяют проблему полного запуска. Цвет не выводится усреднением цветов карточек.

После первой строки заказчик должен увидеть, к какому проекту относится сообщение и на какой момент собраны сведения. Период показывает охват отчёта, дата среза — границу актуальности. Команда может заранее сверить метод контроля; в самом отчёте остаётся результат оценки с объяснением цвета.

Как завершить отчёт запросом решения

Руководитель завершает отчёт запросом решения, называя получателя, доступные варианты, срок ответа и последствия отсутствия выбора. В образце Анна может изменить дату полного выпуска или утвердить сокращённый объём первого выпуска. Ни один вариант пока не принят.

Просьба «ознакомиться с отчётом» не задаёт действие заказчику. Запрос выбора позволяет ответить прямо на письмо, сохранив выбранный вариант. После ответа руководитель фиксирует решение в следующем экземпляре отчёта и указывает источник согласования. До ответа исходное обязательство и текущий прогноз остаются разными датами.

Как заполнить пустую форму отчёта

Пустую форму отчёта руководитель заполняет сведениями одного согласованного среза, сохраняя порядок заполненного образца. Каждое поле относится к сообщению для получателя. Поле запроса решения заполняют лишь при наличии выбора, который вправе сделать заказчик; отсутствие запроса обозначают словами «решение не требуется».

Какие сведения нужны получателю в пустой форме

Получателю в пустой форме нужны проект, автор, период и срез, причина статуса, подтверждённые результаты, действие команды и запрос решения. Форма ниже предназначена для копирования: квадратные скобки обозначают места для собственных сведений, а не неподтверждённые факты готового отчёта. Строки результатов можно добавлять по числу передаваемых результатов.

Краткая сводка: [состояние проекта; причина; влияние на обязательство; требуемый выбор либо «решение не требуется»].
Проект: [название]. Получатель: [имя и роль]. Автор: [имя и роль]. Период: [начало — конец]. Срез: [дата, время, часовой пояс].
Принятые результаты: [результат; принимающий; дата; название подтверждения]. Непринятые результаты: [название либо «нет»].
РезультатПлановая датаПодтверждённый фактТекущий прогнозПодтверждение
[Передаваемый результат][Дата из плана][Принят кем и когда либо «не принят»][Дата или «результат принят»][Название источника и доступная ссылка]
Проблема либо риск: [конкретное препятствие или возможное событие; влияние на результат; либо «не выявлены на дату среза»].
Следующее действие: [что сделать]. Владелец: [имя]. Срок: [дата, время, часовой пояс].
Запрос решения: [получатель; варианты; срок ответа; последствие отсутствия выбора либо «решение не требуется»].
Следующий отчёт: [дата отправки; событие для внеочередного обновления].
Финансовые сведения: [проверенные значения с периодом и источником; при отсутствии данных удалить финансовый раздел].

Название сообщения включает проект и дату среза. Получатель должен различать последовательные отчёты, даже если между отправками изменилось только одно решение.

При отсутствии проверенных финансовых сведений раздел исключают. Ноль означал бы измеренный результат, которого у автора нет. Неполученный файл записывают как возникшую проблему; возможное повторное опоздание поставщика — как риск.

Как заполнить строку этапа в отчёте

Строку этапа в отчёте руководитель заполняет через передаваемый результат, согласованную дату, подтверждённый факт, актуальный прогноз и источник. Например: «Макет страницы; план — 12 октября; принят Анной 12 октября; результат принят; письмо приёмки макета от 12 октября». У завершённого результата прогноз больше не заменяет факт приёмки.

Для непринятой интеграции фактическая дата отсутствует. Отсутствие приёмки записывают словами, чтобы получатель не прочитал пустую ячейку как пропуск автора. Если обозначения сроков расходятся, сначала нужно развести даты графика, затем перенести подтверждённые значения в форму.

Как подготовить сводку из задач команды

Сводку из задач команды руководитель готовит по результатам, подтверждённым к выбранному срезу. Сведения исполнителей проходят проверку перед переносом в отчёт: автор устанавливает, что именно передано, кто принял результат и когда обновлён прогноз. Перечень встреч и отдельных операций остаётся в рабочих задачах.

Маршрут подтверждения результата задачи перед переносом в отчёт

Схема 2. Маршрут подтверждения: результат задачи → принимающий → актуальность сведений → строка отчёта.

Как выбрать результаты для проектной сводки

Руководитель выбирает для проектной сводки результаты, которые заказчик принимает или использует для решения о продолжении проекта. В учебном запуске к ним относятся макет, проверенная форма и передача заявок в CRM. Переписка с поставщиком сама по себе не является переданным результатом интеграции.

Три технические карточки, относящиеся к одной форме, могут дать одну строку отчёта. Разбиение работы на карточки зависит от команды; количество закрытых карточек не измеряет долю готовности всего запуска. Два принятых результата из трёх не превращаются в 67% готовности: проверка интеграции может требовать иной объём работы и отдельную приёмку.

Для результата, связанного с контрольной точкой проекта, руководитель может подтвердить достижение вехи. В отчёт переносится подтверждение принятого результата. Подробное описание выполненных операций не заменяет свидетельство приёмки и не должно скрывать непринятую часть объёма.

Как проверить сведения исполнителя для отчёта

Руководитель проверяет сведения исполнителя для отчёта по подтверждению результата, принимающему, времени обновления и оставшейся работе. Запрос исполнителю должен позволять заполнить конкретную строку: что передано, каким источником подтверждено, какой результат ещё ожидается и к какой дате команда его прогнозирует.

Для формы подтверждением служит протокол теста, для макета — письмо заказчика. Сообщение «проверка закончена» без указания версии может относиться к прежнему макету. Автор сопоставляет результат в источнике с записью отчёта.

Время сообщения также имеет значение. Подтверждение, полученное после среза, относится к следующему обновлению, если руководитель не пересобирает весь отчёт на новую дату. Нельзя незаметно добавлять свежий факт в сводку со старой границей актуальности. Получатель должен понимать, на какой момент команда ручается за каждую запись.

Ссылка на подтверждение должна открываться получателю. Для недоступного внутреннего протокола автор прикладывает согласованный экземпляр или доступное подтверждение. Названия источников учебного образца не являются ссылками на реальные документы.

Как согласовать прогноз с командой перед отчётом

Руководитель согласует прогноз с командой перед отчётом, получая от владельца результата подтверждение даты и условия, от которого дата зависит. В учебном случае Игорь подтверждает прогноз полного выпуска, а получение файла остаётся следующим действием. Дата получения файла не становится датой приёмки интеграции.

Автор сохраняет исходную согласованную дату. Прогноз показывает ожидание команды на срез; изменение обязательства требует решения заказчика. Техническая возможность первого выпуска без CRM не означает, что заказчик утвердил сокращение объёма.

Как собрать отчёт о статусе проекта в Strive

Отчёт о статусе проекта в Strive руководитель собирает вручную из обычных задач и сохраняет короткую согласованную сводку в описании проекта. Strive — таск-менеджер для команды; доска показывает задачи по стадиям работы. Руководитель может собрать сведения команды, затем отобрать подтверждённые результаты для адресованного отчёта.

Ручной способ предложен редакцией. Описание проекта хранит общую информацию, а подготовленный экземпляр отчёта команда сохраняет в выбранном месте. Автоматический расчёт цвета, финансовый прогноз и экспорт формы отчёта здесь не заявляются. Состояние задач на доске требует содержательной проверки перед отправкой заказчику.

Где разместить согласованную проектную сводку

Согласованную проектную сводку руководитель размещает в описании проекта Strive. Для записи нужно открыть описание проекта и вручную внести согласованный текст. В учебном проекте короткая запись показывает срез, красный статус и разницу между плановой датой и прогнозом. Причину статуса и запрос решения сохраняют в полном экземпляре отчёта.

Краткая учебная сводка в настоящем описании проекта Strive

Скриншот 1. Короткая учебная сводка в настоящем описании проекта Strive; сведения вымышлены.

Полный отправленный экземпляр остаётся снимком сведений на дату. В актуальной сводке руководитель указывает, где сохранён этот экземпляр. Описание проекта не нужно превращать в параллельный список всех поручений: сроки и исполнители действий остаются в задачах. Следующее согласованное изменение обновляет краткую запись, сохраняя различие между текущим состоянием и уже отправленным отчётом.

Как связать строку отчёта с первичным результатом

Строку отчёта руководитель связывает с первичным результатом через описание обычной задачи: указывает ожидаемый результат и подтверждение, назначает исполнителя, ставит дедлайн. При сборке отчёта автор читает задачу и вручную переносит подтверждённые сведения в нужную строку формы.

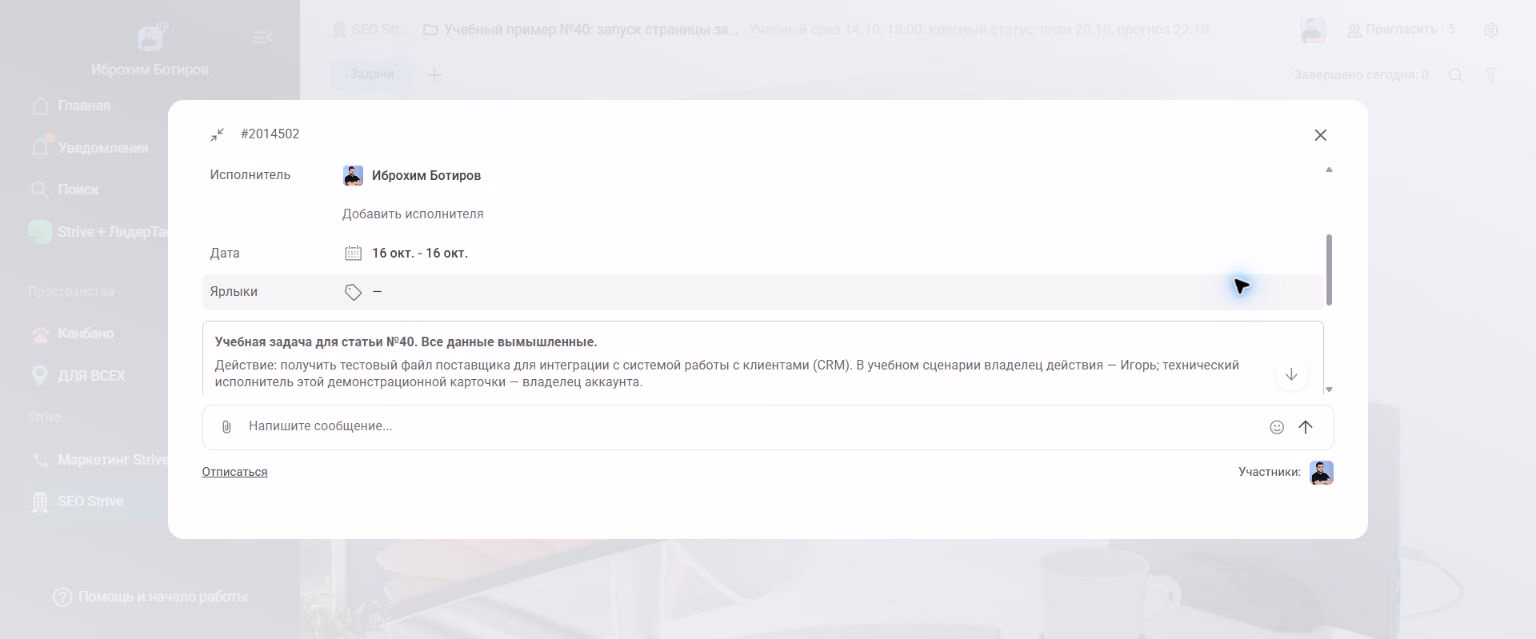

Настоящая учебная задача Strive с исполнителем, дедлайном и описанием

Скриншот 2. Учебная задача в Strive с описанием, исполнителем и дедлайном; демонстрационная карточка назначена владельцу аккаунта.

В демонстрационной задаче получения файла записаны срок действия и ограничение: интеграция ещё не принята. Назначенный в интерфейсе исполнитель — владелец тестового аккаунта; Игорь остаётся вымышленным персонажем текста. Дедлайн карточки показывает день поручения, точное время действия записано в описании.

Источник приёмки результата может находиться вне Strive. Руководитель указывает доступное подтверждение в задаче и использует его при подготовке отчёта. Наличие карточки со сроком не доказывает завершение работы, а задача получения файла не доказывает готовность всей интеграции.

Как проверить отчёт перед отправкой получателю

Руководитель проверяет отчёт перед отправкой получателю, сопоставляя сводку с первичными подтверждениями и адресованным запросом. Последовательность проверки: причина статуса, результаты, согласованная дата, прогноз, выбор заказчика. Для учебного отчёта проверка должна сохранить непринятую интеграцию и отсутствие утверждённого изменения объёма.

Как обнаружить противоречия в проектной сводке

Противоречия в проектной сводке руководитель обнаруживает сравнением записей, которые описывают одно обязательство. Зелёный статус не согласуется с недостижимым полным запуском 20 октября при прогнозе 22 октября. Формулировка «интеграция готова» противоречит строке о неполученном тестовом файле и отсутствии приёмки.

Отдельно проверьте адресность запроса. Крайний срок выбора — 15 октября, 18:00; срок получения файла — 16 октября, 12:00. Перестановка сроков меняет порядок действий. Доступные заказчику подтверждения должны относиться к указанным результатам. Отчёт не должен содержать работающие ссылки на чужие материалы вместо вымышленных источников учебного образца.

Когда направить обновлённый отчёт получателю

Руководитель направляет обновлённый отчёт получателю в согласованный день либо раньше, если ответ заказчика или изменение прогноза требует реакции. В учебном случае очередная отправка назначена на 21 октября. Ответ Анны меняет содержание запроса: подтверждённый выбор записывают как решение с датой и источником согласования.

Предыдущий отправленный экземпляр сохраняют без незаметной подмены содержания. В новом сообщении руководитель называет изменившийся факт, новую дату среза и действие получателя, если оно требуется. Отчёт готов к отправке, когда заказчик может различить принятый результат, ожидаемую дату и ещё не утверждённый выбор, а автор может указать подтверждение каждой записи.

Частые вопросы

Укажите состояние проекта с причиной, период и дату среза, принятые результаты, возникшую проблему, текущий прогноз и следующее действие. Если требуется выбор заказчика, назовите варианты и срок ответа. Каждая строка результата должна опираться на доступное получателю подтверждение.

Начните работу в Пространствах прямо сейчас
Начните работу в Strive прямо сейчас
Начать бесплатно
Начните работу в Strive прямо сейчас
Управление проектами
Отчётность
Strive

Как вам статья?

Расскажете, чего не хватило в статье?

Максимум 500 символов0/500
🔒Этот комментарий увидит только редакция и никто больше. Не отправляйте персональные данные.
Вам может быть интересно
