Регламент взаимодействия отделов — пример

Скопируйте образец регламента передачи задач между отделами. Разберите правила приёма, возврата и сроков, затем закрепите договорённости в Strive.

5

Регламент взаимодействия отделов закрепляет, какую работу передают, кто проверяет входные данные и с какого события ответственность переходит получателю. Для пары «продажи — внедрение» достаточно согласовать границы одной передачи, первый ответ, срок результата, возврат и эскалацию. Заполненный учебный образец позволяет обсудить правила до реальной заявки. Назначение исполнителя само по себе не означает, что принимающий отдел уже принял работу.

Какие правила нужны на стыке отделов

На стыке отделов нужны границы передачи, принимающий, полный комплект входных данных, явное подтверждение принятия и действие при задержке. Регламент связывает эти условия с конкретными событиями. Общее определение документа помогает уточнить смысл регламента; соглашение двух отделов описывает уже выбранную передачу.

Где провести границы передачи

Границы передачи проведите от зарегистрированной внутренней заявки из продаж до принятого плана старта внедрения. В учебном примере клиент уже подтвердил заказ; обсуждение продажи и выполнение всего проекта остаются за пределами соглашения.

Отдел продаж передаёт подтверждённый объём работ и материалы. Отдел внедрения проверяет комплект и готовит план старта. Финальное событие — принимающий со стороны продаж подтвердил, что план соответствует договорённостям с клиентом.

Составить правило для такого перехода можно отдельно от описания всей компании. Если требуются границы нескольких последовательных переходов, сначала стоит описать сквозной маршрут, затем выбрать рассматриваемый стык.

Кто отвечает до подтверждения приёма

До явного подтверждения приёма передачу ведёт отправитель: он собирает полный вход и добивается определённого ответа. Получатель проверяет комплект, принимает работу либо перечисляет недостающие сведения. Молчание и появление карточки на доске не подтверждают принятие.

Владелец стыка имеет согласованное право разрешать спор о приоритете и ресурсе двух отделов. Роль можно совместить с руководителем проекта, если полномочие названо прямо. Руководитель одного отдела не получает власть над другим только из-за участия в переписке; полезно заранее проверить полномочия команды.

При замещении назовите конкретного сотрудника и период. Запись «обращаться во внедрение» оставляет получателя неопределённым. В каждой передаче участники должны понимать, кто проверяет вход, кто устраняет пробелы и кто вправе пересогласовать дату.

Какие сведения нужны принимающему отделу

Принимающему отделу нужны подтверждённый объём заказа, контакты, сроки, ограничения и материалы для подготовки плана. Комплект собирают из уже согласованных артефактов. Повторно проводить клиентский опрос вместо передачи готовых сведений не требуется. Учебные ссылки обозначены названиями документов; реальные адреса команда подставляет в своей рабочей заявке.

Сведение Учебное значение Проверка полноты
ID заявки ВН-024 Совпадает с карточкой передачи
Объём заказа Настройка рабочего пространства для отдела продаж Подтверждён клиентом
Договорённости Согласованный состав внедрения, версия 2 Документ открывается
Контакт Координатор клиента Известен согласованный канал
Обещанный срок Старт после приёмки плана Зафиксирован в договорённостях
Ограничения Доступы выдаёт администратор клиента Владелец доступа назван

Как заполнить образец передачи

Образец передачи заполняют для одной пары отделов, сверяя каждый переход с получателем. Условные сроки должны соответствовать доступности обеих сторон. Учебный документ относится к подготовке плана старта; его нельзя трактовать как обещание завершить внедрение в тот же срок.

Как выглядит заполненная таблица переходов

Заполненная таблица переходов связывает событие, отправителя, получателя, обязательный вход, правило срока и подтверждение следующего шага. Учебная версия 1 от 19 октября 2026 года действует для пары «продажи — внедрение»; владелец редакции — координатор внедрения. Руководители обоих отделов подтверждают правило до применения. Сроки вымышлены для разбора механики, не являются отраслевой нормой или обещанием Strive.

Событие / действие Отправляющая роль Принимающая роль Вход / результат Правило срока Подтверждение / следующий шаг
Зарегистрировать заявку Менеджер продаж Координатор внедрения ВН-024 и комплект входов В момент передачи; сохраняется время регистрации Заявка доступна в согласованном канале
Проверить полноту Менеджер продаж Координатор внедрения Доступные документы, контакт, ограничения Первый ответ за 2 рабочих часа от регистрации Принятие либо конкретные недостающие сведения
Подтвердить принятие Менеджер продаж Координатор внедрения Полный проверенный комплект Отметка фактического принятия Названы исполнитель плана и дата результата
Запросить уточнения Координатор внедрения Менеджер продаж Перечень недостающих полей В пределах первого ответа Владелец каждого ответа и дата уточнения
Получить полный пакет Менеджер продаж Координатор внедрения Исправленные входы в той же заявке Повторная проверка после дополнения Явное принятие; исходная регистрация сохранена
Подготовить план старта Координатор внедрения Менеджер продаж Этапы старта, ответственные, требуемые доступы До 18:00 следующего рабочего дня после принятия План передан для проверки соответствия заказу
Проверить план Координатор внедрения Менеджер продаж План и согласованный объём заказа В согласованную дату приёмки Подтверждён план либо названо конкретное расхождение
Разрешить задержку / спор Отправитель передачи Владелец стыка ID, факты, пропущенный срок, требуемое решение После нарушения окна ответа или возникновения спора Подтверждены ресурс, приоритет либо новая дата с причиной

Рабочее окно примера — понедельник–пятница, 09:00–18:00 МСК. Дату приёмки плана стороны согласуют отдельно при передаче; срок подготовки не подменяет ожидание решения получателя. Таблицу можно скопировать, заменив роли именами и подставив собственные артефакты, календарь и полномочия.

Как отсчитывать время первого ответа

Время первого ответа отсчитывают от регистрации заявки в согласованном канале, учитывая рабочее окно. Ответом считается явное принятие полного входа или конкретный список недостающих сведений. Автоматическое уведомление о создании задачи в учебном правиле ответом не является.

При окне 09:00–18:00 МСК и лимите два рабочих часа заявка, зарегистрированная в понедельник в 17:00, требует первого ответа до вторника 10:00. Один час проходит в понедельник, ещё один — после открытия рабочего окна во вторник. Праздники и исключения команда задаёт в собственном календаре.

Возврат на уточнение не стирает время первоначального обращения. Иначе повторная регистрация каждый раз скрывала бы фактическое ожидание первого ответа.

От какого события считать срок исполнения

Срок исполнения считают от явного принятия полного комплекта входных данных. В учебном правиле отдел внедрения готовит согласуемый план старта до 18:00 следующего рабочего дня после принятия. Подготовка плана ограничена этим результатом; срок не относится ко всему внедрению.

Если пакет принят во вторник в 11:00, план должен быть передан до среды 18:00. Регистрация неполной заявки в понедельник не запускает этот отсчёт. В карточке различают исходную регистрацию, первый ответ и принятие полного входа.

При изменении объёма после принятия стороны фиксируют причину и новую согласованную дату. Исполнитель не сдвигает срок молча; отправитель не добавляет новые работы под прежнюю дату без оценки влияния.

Что делать с неполной заявкой

С неполной заявкой получатель работает через конкретный возврат: перечисляет недостающие поля, согласует владельца уточнения и дату ответа. Фраза «данных недостаточно» не объясняет отправителю, что исправлять. Для ВН-024 можно написать: «Нет подтверждённого состава внедрения и имени администратора клиента; уточняет менеджер продаж до вторника 12:00».

Первый ответ уже состоялся, но срок подготовки плана ещё не начался. После получения дополнений координатор внедрения повторно проверяет пакет и явно подтверждает принятие. Исходные отметки сохраняются в той же заявке, без повторной регистрации нового обращения ради обнуления ожидания.

Рабочая схема передачи с возвратом на уточнение

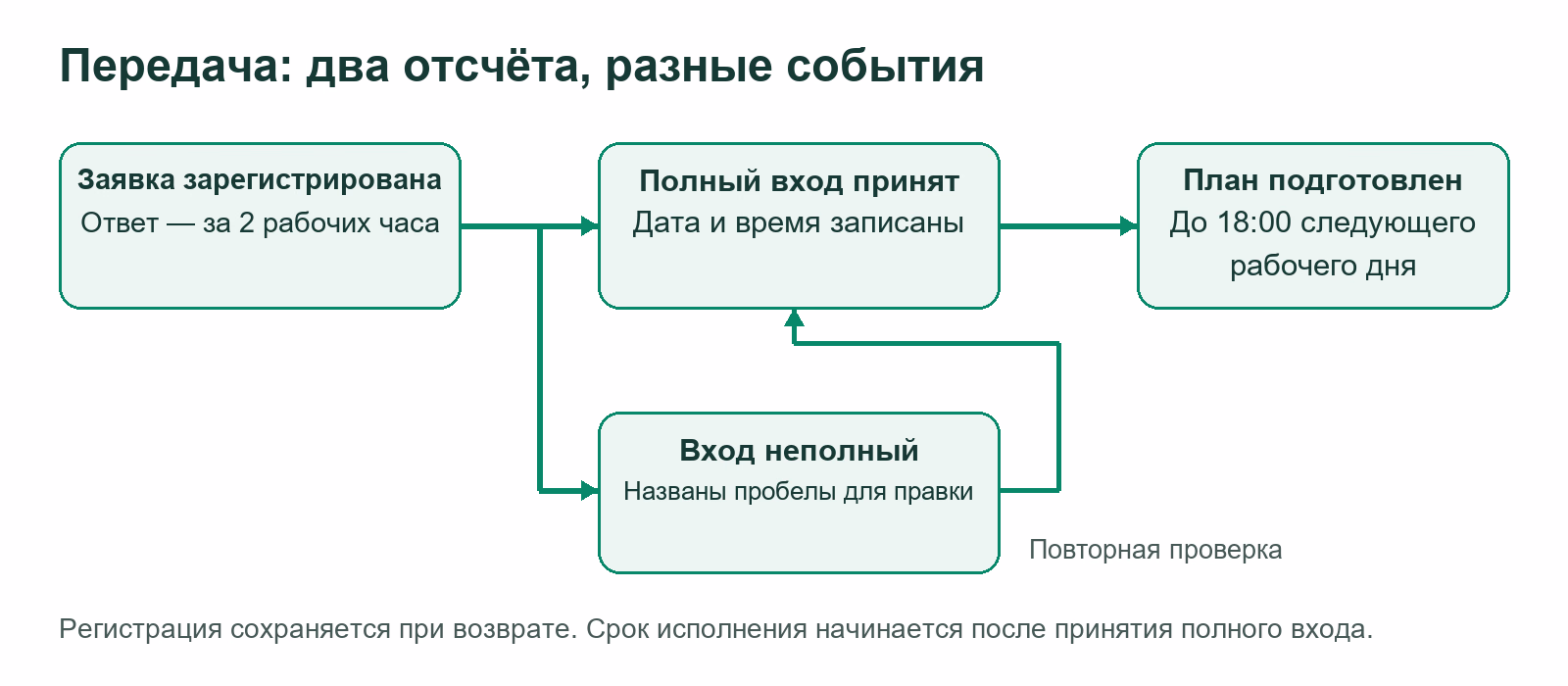

Рисунок 1. Учебная схема: полный вход ведёт к принятию и подготовке плана; неполный возвращается владельцу уточнения и проходит повторную проверку. Отсчёты первого ответа и исполнения начинаются с разных событий.

Срочность не делает неполный комплект готовым. Решение о допустимом частичном старте принимает уполномоченный владелец стыка с указанием ограничений и ответственного за риск.

Когда подключать владельца стыка

Владельца стыка подключают при нарушении окна первого ответа или споре о полноте, приоритете и доступном ресурсе. Отправитель передаёт ID заявки, подтверждённые факты, пропущенный срок и требуемое решение. Сообщение «коллеги не отвечают» не показывает владельцу, какое обязательство нарушено.

Владелец подтверждает исполнителя и ресурс, задаёт приоритет либо согласует новую дату с причиной. При нескольких конкурирующих поручениях полезно сопоставить нагрузку сотрудников. Решение сохраняют в карточке передачи.

Добавление руководителя в переписку не создаёт у него полномочия менять договорённость. До запуска правила отделы должны определить, кто может принять такое решение и кто замещает владельца стыка при отсутствии.

Как закрепить правила передачи задач в Strive

Правила передачи задач закрепляют в Strive согласованным регламентом, а конкретные обращения ведут в задачах. Сохранить регламент передачи можно рядом с работой команды. Участники используют одну действующую редакцию; отметки времени и состояние отдельной заявки остаются в её карточке.

Где держать согласованную редакцию

Согласованную редакцию держат в разделе регламентов, указав владельца, дату и условие пересмотра. Страница регламентов Strive подтверждает историю изменений, предыдущие редакции и сравнение. Согласие двух отделов с содержанием команда получает отдельно: наличие сохранённой версии не означает принятия правила участниками.

В задаче передачи размещают ссылку на действующее правило. Короткий тест может проверить выбранные ответы о полном входе и сроках; фактическое соблюдение подтверждают отметки конкретной передачи. Результат теста не доказывает, что сотрудник вовремя ответил на заявку. Для общей методики можно подготовить общий регламент, сохранив условия стыка в отдельном разделе.

Как перенести договорённость в карточку

Договорённость переносят в карточку через описание, поле «Исполнитель» и функцию «Дата». Для ВН-024 описание содержит полный комплект входов, ссылку на редакцию регламента и роли сторон. После принятия координатор назначает исполнителя подготовки плана и согласованную дату результата.

Время регистрации, первого ответа и принятия фиксируют вручную. Уведомление о назначении исполнителя не заменяет ответа получателя. Часы рабочего окна также записывают в описание: отдельный автоматический таймер этих сроков здесь не предполагается.

Чтобы сформулировать поручение исполнителю, назовите именно план старта, его состав и принимающего. Отдельное поле утверждающего или автоматический переход ответственности этому сценарию не приписываются.

Как проверить правило на пробной передаче

Правило проверяют на пробной передаче, проходя полный, неполный и срочный случаи с представителями обоих отделов. Получатель должен найти обязательные артефакты, объяснить следующий шаг и назвать событие, от которого начинается нужный отсчёт.

В полном случае проверьте принятие и дату подготовки плана. В неполном — владельца уточнения, первый ответ и сохранение исходной регистрации. В срочном — человека с правом изменить приоритет и условие допустимого старта. Спор участников становится основанием уточнить правило до расширения применения.

Несколько пробных случаев проверяют понятность соглашения, но не доказывают сокращение потерь времени. Для похожего маршрута в разработке можно посмотреть маршрут разработки, сохранив различия результатов и приёмки.

Когда пересматривать порядок

Порядок пересматривают после пробных случаев, изменения входных данных или полномочий, а также повторного сбоя передачи. Владелец редакции собирает факты и согласует изменения с обеими сторонами.

За выбранный месяц долю первых ответов в окно считают как число заявок с ответом вовремя, делённое на число заявок, для которых окно уже истекло. Долю возвратов по неполноте считают по уникальным заявкам с таким возвратом среди всех проверенных за тот же период заявок. Несколько возвратов одной заявки не превращают её в несколько обращений. Время подготовки плана измеряют от принятия полного входа до передачи плана отдельно от ожидания его приёмки.

Рабочее правило готово к применению, когда обе стороны одинаково определяют полный вход, момент принятия, два отсчёта и владельца исключения.

Попробовать Strive можно на одной учебной передаче: согласовать правило, записать входы и проверить действия получателя до запуска реальных заявок.

Начните работу в Пространствах прямо сейчас
Начните работу в Strive прямо сейчас
Начать бесплатно
Начните работу в Strive прямо сейчас
Регламенты
Командная работа
Strive

Как вам статья?

Расскажете, чего не хватило в статье?

Максимум 500 символов0/500
🔒Этот комментарий увидит только редакция и никто больше. Не отправляйте персональные данные.
Вам может быть интересно
Топ 10 канбан-досок в 2025 году - рейтинг лучших сервисов
Станислав Кулюкин
2025-05-29
Канбан-Доски

Топ 10 канбан-досок в 2025 году - рейтинг лучших сервисов

Канбан-доски стали основой визуального управления задачами как в небольших командах, так и в крупных компаниях. В 2025 году выбор инструментов огромен — от простых решений до гибких платформ, которые можно настроить под любой бизнес-процесс. Мы составили список лучших канбан-сервисов, доступных сегодня на рынке.
Как управлять командой разработки
Станислав Кулюкин
2024-07-23
Управление

Как управлять командой разработки

Читайте нашу статью о том, как правильно управлять командой разработки. Мы привели небольшое пошаговое руководство по управлению разработчиками. Также, привели пример того, какой сервис для этого можно использовать. Читайте!
ТОП-10 локальных таск-менеджеров в 2026 году
Дарья Харитонова
2026-04-16
Таск-менеджер

ТОП-10 локальных таск-менеджеров в 2026 году

Сравнили 10 российских таск-менеджеров 2026-го года: коробочные версии, актуальные тарифы и для каких команд подходит каждый. Strive, LeaderTask, Kaiten, YouGile и другие.
